Stadiu
Scara 1: placa peste demisol în proporție de 100% și turnare elemente verticale în proporție de 50%.
Scara 2: placa peste parter în proporție de 100% și turnare elemente verticale și cofrare placă etaj în proporție de 50%.
Se execută lucrări pentru nivelarea pamântului din jurul construcției.
Martie 2022
Lucrările la structura ansamblului sunt vizibil avansate, subsolurile S2 și S1 fiind complet finalizate, la fel și elementele verticale, stâlpi și pereți structurali, asociate parterului.
Este pregătit frontul de lucru pentru următoarea etapă, și anume planșeul peste parterul ansamblului rezidențial.
În același timp s-a trecut și la umplutura din jurul clădirii Zenia, aceasta fiind finalizată în proporție de 25%.
Februarie 2022

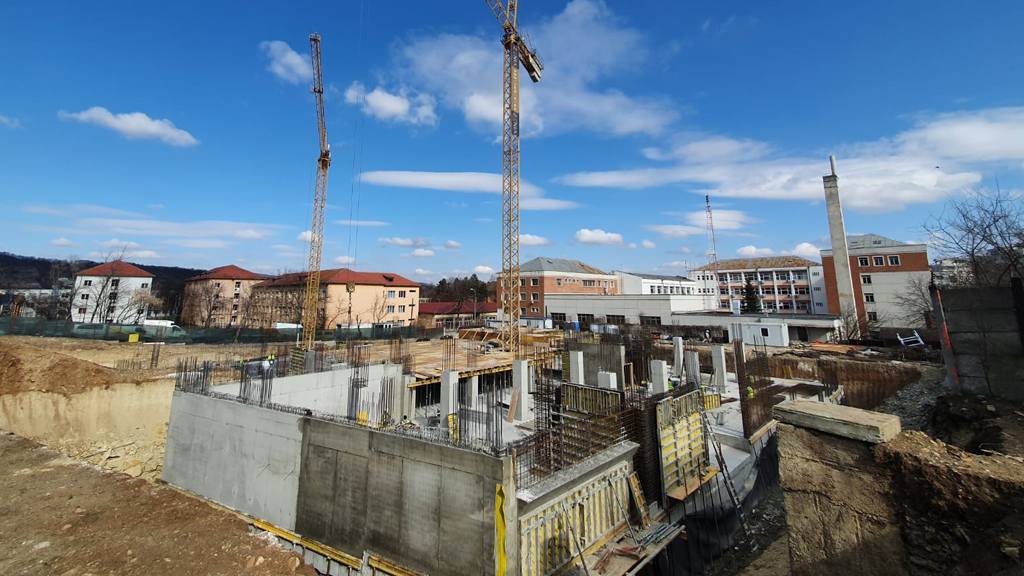

Lucrarile de structura a cladirii progreseaza, nivelul Subsol 2 complet finalizat, elementele verticale Subsol 1 executate in proportie de 50%, lucrand in prezent inclusiv si la planseul de peste S1 (cofrare si armare).
Ianuarie 2022
Radierul a fost complet finalizat.
In prezent se lucreaza la elementele verticale ale structurii (stalpi si diafragme) care sunt executate in proportie de 50% si la montajul cofragului, pentru planseul de peste subsol 2.
Decembrie 2021
Sapatura și îmbunătățirea terenului de fundare finalizată 100%.
Fundația (radierul) este în prezent executată în proporție de 60%.
Noiembrie 2021
Săpătura și îmbunătățirea terenului de fundare este în curs, cu un stadiu de finalizare de 85%.
În paralel s-a început și montajul armăturii pentru fundație, realizat în proporție de 25%.
Octombrie 2021
Se executa lucrari de demolare si pregatire a terenului pentru inceperea constructiei
